В случае финансирования проекта Инвестором - снижение стоимости электрической и тепловой энергии до 10% на период окупаемости (срок окупаемости 2-4 года в зависимости от проекта) и последующее снижение стоимости до 30%.
В случае финансирования проекта Заказчиком - снижение стоимости электрической и тепловой энергии до 30%.
При долевом участии сторон в финансировании проекта конечный экономический эффект зависит от распределения долей финансирования.

АО «ЦМК-Энерго» рассматривает 3 варианта финансирования проекта:
- За счет Инвестора (в роле инвестора выступает АО «ЦМК-Энерго»).
- За счет Заказчика (АО «ЦМК-Энерго» выступает в роле Ген. подрядчика).
- В долевом участии Инвестора и Заказчика.

Потенциальными клиентами АО «ЦМК-Энерго» являются:
1.По виду хозяйственной деятельности:
Создающиеся промышленные предприятия;
Действующие промышленные предприятия;
Компании застройщики, возводящие жилые комплексы и коттеджные поселки;
Предприятия жилищно-коммунального сектора производящие энергоресурсы;
2.По максимальной единовременной мощности:
Локальные объекты с единовременной мощностью от 1,5 до 25 МВт;
3. По структуре потребления:
Объекты со среднесуточной загрузкой потребления энергоресурсов не ниже 40% от максимальной единовременной мощности.

В соответствии с СанПиН 2.2.1/2.1.1.1200-03 «Санитарно-защитные зоны и санитарная классификация предприятий, сооружений иных объектов» санитарная зона между Мини-ТЭЦ и жилыми домами должна составлять не менее 50 метров. Уровень шума Мини-ТЭЦ регулируется установлением дополнительных элементов шумозащиты определяемых на этапе разработки проекта.
Мини-ТЭЦ должна располагаться в районе прокладки газопровода, доступного для технологического подключения.
Этапы реализации проекта строительства Мини-ТЭЦ:
1. Предварительные переговоры сторон.
2. Предоставление потенциальным Заказчиком исходных данных.
3. Анализ исходных данных АО «ЦМК-Энерго». Формирование Технико-коммерческого предложения и направление его Заказчику.
4.Утверждение Технико-коммерческого предложения Заказчиком. Утверждение варианта финансирования.
5. Заключение договора на строительство (Мини-ТЭЦ). Заключение договора на энергоснабжение (в случае финансирования работ Инвестором или при долевом финансировании).
6. Получение разрешительных документов (Тех. Условия на газификацию и водоснабжение).
7. Строительство Мини-ТЭЦ:
Разработка проектно-сметной документации;
- Поставка оборудования;
- Выполнение СМР и ПНР;
- Предварительные испытания;
- Сдача объекта в эксплуатацию.
8. Сервисное обслуживание Мини-ТЭЦ в процессе эксплуатации.
Срок реализации проекта:
Срок строительства Мини-ТЭЦ составляет от 6 до 10 месяцев в зависимости от мощности объекта и его фактического местоположения.
Общий срок реализации проекта составляет от 8 месяцев.

Существует 2 варианта строительства Мини-ТЭЦ: автономное электро- и теплоснабжение (в основном используется при новом строительстве) и энергоснабжение в параллель с сетью (используется для уже действующих объектов).
В случае автономного энергоснабжения, на этапе проектирования определяется необходимое количество ГПУ для возможного резервирования, выхода из строя одной установки, а также проведения профилактических работ и капитального ремонта без влияния на производственный объект. Также определяется объем мощности поставляемой Заказчику по первой категории надежности. Для создания второго независимого источника энергоснабжения устанавливаются дизельные установки, автоматически вступающие в работу при аварийной ситуации.
В случае эксплуатации Мини-ТЭЦ параллельно с сетью, на время ремонтных работ и аварийных ситуаций энергоснабжение производится от сети.

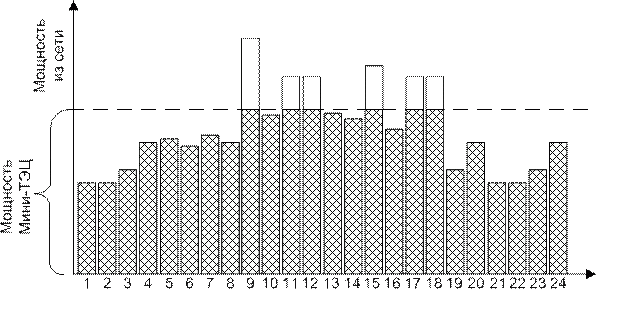

В случае работы Мини-ТЭЦ параллельно с сетью, на этапе проектирования выбирается мощность установки обеспечивающий максимальный экономический эффект (См Рис 1)
Как видно на Рисунке 1 по ранее заключенному договору энергоснабжения приобретается электроэнергия в пиковый период. В законодательстве отсутствуют штрафы за уменьшение потребления электроэнергии по сравнению с предыдущими периодами (порядок взаиморасчетов установлен Постановлением Правительства РФ от 4 мая 2012 г. N 442 "О функционировании розничных рынков электрической энергии, полном и (или) частичном ограничении режима потребления электрической энергии").
Порядок сервисного обслуживания Мини-ТЭЦ.
Сервисное обслуживание производится персоналом Заказчика прошедшего обучение в ходе выполнения пуско-наладочных работ и имеющим необходимую группу допуска по электробезопастности (возможен вариант заключения договора на выполнение сервисного обслуживания с поставщиком мини-ТЭЦ). Срок эксплуатации до капитального ремонта составляет 40 000-60 000 рабочих часов. Общее время капитального ремонта составляет 2 недели. Капитальный ремонт производится персоналом сервисного центра командированным на объект Заказчика. График капитального ремонта составляется таким образом, чтобы не оказывать влияние на работоспособность предприятия и технологический процесс.

Эксплуатацию Мини-ТЭЦ осуществляет собственник объекта. Если собственником является потребитель, то персонал, ответственный за последующую эксплуатацию, проходит обучение в АО «ЦМК-Энерго» на этапе строительства Мини-ТЭЦ.
Возможно заключение договора на эксплуатацию Мини-ТЭЦ персоналом АО «ЦМК-Энерго».
